Buurtcommunicatie voor BULA

Dit is de buurtcommunicatie pagina voor de BULA werf. Via deze weg proberen we de status van de werf en de mogelijke overlast op de buurt zo goed mogelijk te communiceren.

Samen met Global Estate Group, de ontwikkelaar van BULA, zal Vandenbussche hier een nieuwe buurt ontwikkelen waar wonen, werken en ontspannen harmonisch samenvloeien.

Op deze pagina vindt u alle info terug over de huidige stand van zaken van de werf, als ook een manier om ons te contacteren bij vragen, onduidelijkheden of klachten over de werken.

Ontdek meer over de verkoop op de website.

Stickied Incidents

19 december 2025

Fijne feestdagen

Beste buurtbewoners,

Vanaf vanavond 19/12 tot maandag 4/01 gaat Vandenbussche er twee weekjes tussenuit. Ook worden alle werken op de werf stilgelegd, en zal er twee weken geen activiteit zijn.

We willen jullie bedanken voor het geduld dat jullie dit jaar al opgebracht hebben. Bouwwerken in stilte uitvoeren gaat helaas niet, en door technische omstandigheden moeten we soms zeer vroeg beginnen. We doen ons best de hinder tot het minimum te beperken, en zullen in 2026 een tandje bijsteken wat betreft communicatie via dit platform.

In 2026 zullen alle gebouwen de lucht inschieten, graven we nog een stukje kelder bij, en zullen we in enkele gebouwen al aan het afwerken zijn tegen het einde van het jaar. Aarzel niet ons te contacteren als er bij deze werken opmerkingen of meldingen zijn.

Geniet van de rustige feestdagen, en we wensen jullie graag een zalige kerst en een prettig eindejaar.

Met feestelijke groeten,

Het Vandenbussche werfteam

Updates

3 maart 2026

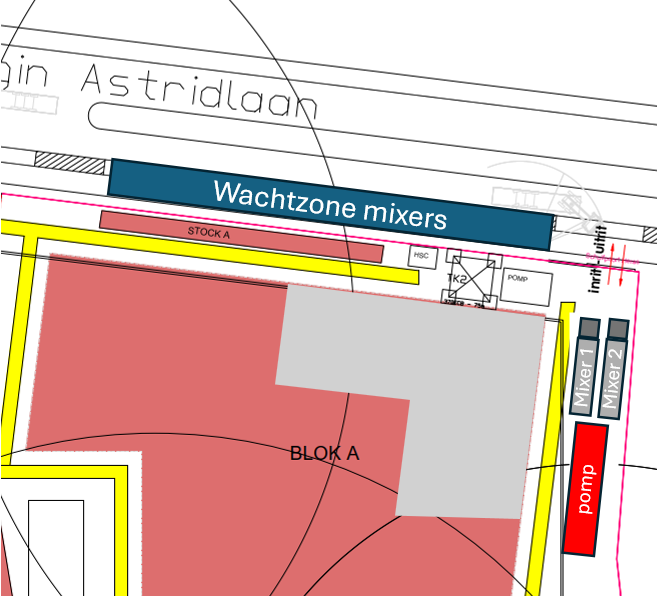

Kon. Astridlaan Storten BLOK A afdek +3 deel 1 - 05/03/2026

Beste buurtbewoners,

Op donderdag 05/03/2026 staat de volgende betonstort gepland. Deze werken zullen plaatsvinden in het gebouw langs de Koningin Astridlaan (Blok A).

De opstart van het betonpompen wordt verwacht vanaf 7u en de werken zullen duren tot ongeveer begin van de middag.

Tijdens deze periode kan er wat extra activiteit zijn in en rond de werf, onder andere door betonmixers in de wachtzone en het in- en uitrijden op het terrein. Alle werken gaan ook door op eigen terrein ter hoogte van torenkraan 1.

Wij doen ons best om de hinder tot een minimum te beperken en danken u alvast hartelijk voor uw begrip.

Met vriendelijke groeten, Werfteam Vandenbussche

12 februari 2026

Kon. Astridlaan Storten BLOK A afdek +2 deel 3 - 16/02/2026

Beste buurtbewoners,

Op maandag 16/02/2026 staat de volgende betonstort gepland. Deze werken zullen plaatsvinden in het gebouw langs de Koningin Astridlaan (Blok A).

De opstart van het betonpompen wordt verwacht vanaf 9u en de werken zullen duren tot ongeveer begin van de middag.

Tijdens deze periode kan er wat extra activiteit zijn in en rond de werf, onder andere door betonmixers in de wachtzone en het in- en uitrijden op het terrein.

Voor deze werken geldt een vergund parkeerverbod en wordt het fietsverkeer tijdelijk omgeleid.

Wij doen ons best om de hinder tot een minimum te beperken en danken u alvast hartelijk voor uw begrip.

Met vriendelijke groeten, Werfteam Vandenbussche

6 februari 2026

Kon. Astridlaan Betonstort BLOK A afdek +2 deel 2 - 09/02/2026

Beste buurtbewoners,

Op maandag 09/02/2026 staat de volgende betonstort gepland. Deze werken zullen plaatsvinden in het gebouw langs de Koningin Astridlaan (Blok A).

De opstart van het betonpompen wordt verwacht vanaf 9u en de werken zullen duren tot ongeveer begin van de middag.

Tijdens deze periode kan er wat extra activiteit zijn in en rond de werf, onder andere door betonmixers in de wachtzone en het in- en uitrijden op het terrein.

Voor deze werken geldt een vergund parkeerverbod en wordt het fietsverkeer tijdelijk omgeleid.

Wij doen ons best om de hinder tot een minimum te beperken en danken u alvast hartelijk voor uw begrip.

Met vriendelijke groeten, Werfteam Vandenbussche

20 januari 2026

Grasdreef Stort afdek kelder via Grasdreef

Beste buurtbewoners,

Ook donderdagochtend 22/1 vroeg zal er een stort doorgaan, dit voor de afdek van de kelder. De betonpomp zal hiervoor aan het einde van de Grasdreef opgesteld worden, in het industrieterrein. Hierdoor zal de hinder de Koningin Astidlaan en de Graaf Pierre de Brieylaan beperkt zijn.

De werken starten op rond 03:00, in functie van het polieren en om ervoor te zorgen dat de Grasdreef weer vrij is voor de ochtendspits. Hiervoor werd een nachtvergunning verkregen van de Stad Brugge.

Wij doen ons uiterste best om de hinder zoveel mogelijk te beperken en danken u alvast hartelijk voor uw begrip.

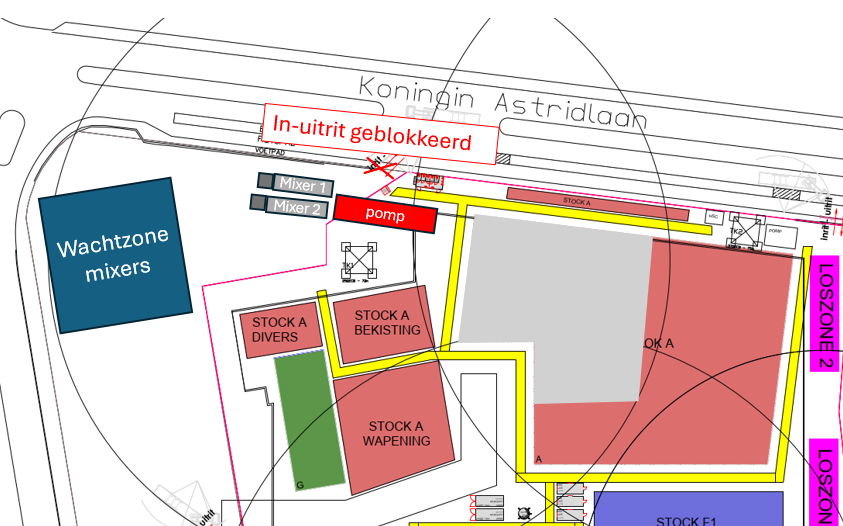

Kon. Astridlaan Storten BLOK A afdek +2 deel 1 - Vroege werken 23/01/2025

Beste buurtbewoners,

Graag informeren wij u over de volgende betonstort, die gepland staat op vrijdagochtend 23/01/2025. De werken vinden plaats in het gebouw langs de Koningin Astridlaan (Blok A).

Om praktische redenen zullen de werkzaamheden deze keer iets vroeger starten dan de gebruikelijke werkuren. De opstart van het betonpompen wordt verwacht vanaf 6u (met eerste bedrijvigheid tussen 5u en 5u30). De werken zullen duren tot ongeveer 10u.

Tijdens deze periode kan er extra activiteit zijn in en rond de werf. Betonmixers zullen zich op het bouwterrein opstellen terwijl zij wachten om te lossen.

Voor deze werken is geen parkeervergunning van kracht.

Wij doen ons uiterste best om de hinder zoveel mogelijk te beperken en danken u alvast hartelijk voor uw begrip.

Met vriendelijke groeten, Werfteam Vandenbussche

14 januari 2026

Kon. Astridlaan Storten BLOK A afdek +1 deel 3 - 16/01/2025

Beste buurtbewoners,

Graag brengen wij u op de hoogte van de eerste grotere betonstort van het nieuwe jaar, die gepland staat op vrijdag 16/01/2025. De werken zullen plaatsvinden in het gebouw langs de Koningin Astridlaan (Blok A).

De werkzaamheden starten niet vóór 7u. De opstart van het betonpompen wordt verwacht vanaf 8u en de werken zullen duren tot ongeveer begin van de middag.

Tijdens deze periode kan er wat extra activiteit zijn in en rond de werf, onder andere door betonmixers in de wachtzone en het in- en uitrijden op het terrein.

Voor deze werken geldt een vergund parkeerverbod en wordt het fietsverkeer tijdelijk omgeleid.

Wij doen ons best om de hinder tot een minimum te beperken en danken u alvast hartelijk voor uw begrip.

Met vriendelijke groeten, Werfteam Vandenbussche

19 december 2025

Fijne feestdagen

Beste buurtbewoners,

Vanaf vanavond 19/12 tot maandag 4/01 gaat Vandenbussche er twee weekjes tussenuit. Ook worden alle werken op de werf stilgelegd, en zal er twee weken geen activiteit zijn.

We willen jullie bedanken voor het geduld dat jullie dit jaar al opgebracht hebben. Bouwwerken in stilte uitvoeren gaat helaas niet, en door technische omstandigheden moeten we soms zeer vroeg beginnen. We doen ons best de hinder tot het minimum te beperken, en zullen in 2026 een tandje bijsteken wat betreft communicatie via dit platform.

In 2026 zullen alle gebouwen de lucht inschieten, graven we nog een stukje kelder bij, en zullen we in enkele gebouwen al aan het afwerken zijn tegen het einde van het jaar. Aarzel niet ons te contacteren als er bij deze werken opmerkingen of meldingen zijn.

Geniet van de rustige feestdagen, en we wensen jullie graag een zalige kerst en een prettig eindejaar.

Met feestelijke groeten,

Het Vandenbussche werfteam

11 december 2025

Stort deel afdek kelder - start werken 5u

Geachte buurtbewoners,

Op donderdag 11/12/2025 storten wij het volgende deel van de afdek van de kelder. We zullen de werken aanvangen om 03u30.

Deze werken gaan door op de achterkant van het terrein.

Wij danken u alvast opnieuw voor uw begrip en staan bij vragen of opmerkingen graag ter beschikking.

Met vriendelijke groeten,

Werfteam Vandenbussche
